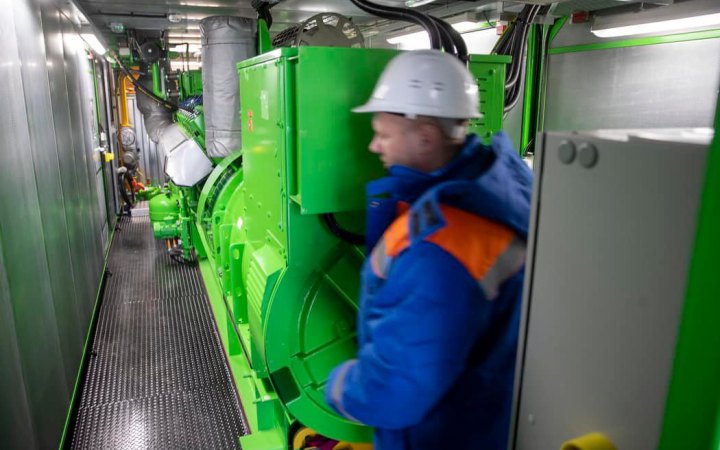

Когенераційні установки, які влада Києва закупила торік для забезпечення альтернативним живленням об'єктів критичної інфраструктури, досі перебувають на етапі встановлення. Про це стало відомо під час пленарного засідання Київської міської ради 9 жовтня, пише LB.ua в матеріалі про підготовку до опалювального сезону в Києві “Тепло не буде”.
Інформацію про заплановані терміни інсталяції КГУ озвучив директор департаменту житлово-комунальної інфраструктури КМДА Дмитро Науменко.
“Роботи зі встановлення когенераційних установок на об'єкти критичної інфраструктури столиці тривають. Зараз вони на завершальній стадії. І ми це зробимо до грудня 2025 року, як і обіцяли», – заявив Науменко депутатам Київради. За його словами, тривалість процесу облаштування КГУ пов'язана з тим, що ці установки матимуть другий рівень захисту від ударів.
Раніше заступник міського голови Петро Пантелеєв розповідав, що установки встановлюють в спеціальних залізобетонних конструкціях, нормативи облаштування яких розроблялися Генштабом. “Їх складніше буде вивести з ладу, це другий рівень захисту”, – пояснював Пантелеєв.
“Це недешеве задоволення. Оскільки вартість будівництва спеціального шелтера для КГУ і всіх робіт з підключення практично дорівнює вартості цього обладнання”, – розказав чиновник.
Когенераційні установки вартістю майже 1,2 млрд грн влада Києва замовила торік, строк поставки обладнання в рамках закупівлі – до кінця 2025 року. Встановлення і підключення КГУ робить оператор теплопостачання, профільне КП “Київтеплоенерго”.
Загалом буде встановлено 15 установок загальною потужністю 60 МВт. Особливістю когенераційних установок є те, що вони генерують одночасно електроенергію і тепло. І тому їх інсталяція можлива саме на об'єктах, які обладнані мережами для забору теплоносія в систему: КГУ може одночасно забезпечувати електроенергією сам об'єкт критичної інфраструктури і давати тепло в міську тепломережу. В Києві ці установки працюватимуть на ТЕЦ і СТ, точна інформація про місця облаштування установок є закрито. Як і точні дати запуску КГУ.
Водночас, дані публічних закупівель з установки цього обладнання свідчать про те, що роботи з облаштування бетонних укриттів для КГУ зараз все ще тривають: більшість договорів на будівництво бетонного фундаменту шелтерів і їх накриття датовані літом-осінню цього року. З даних Prozorro випливає, що лише два об'єкта з КГУ вже починають готувати до останнього етапу робіт – тепломеханічного підключення. Але договори на ці підряди заключили лише в жовтні, а зазначена тривалість робіт – до кінця лютого.
